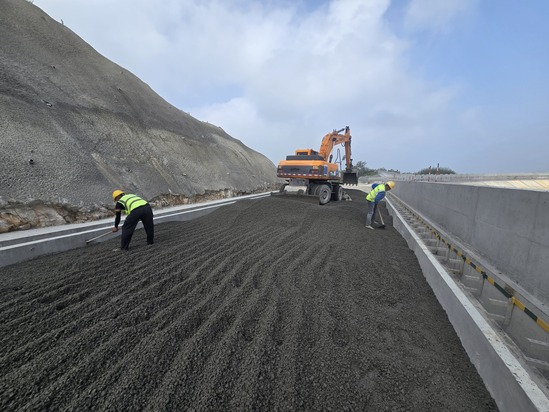

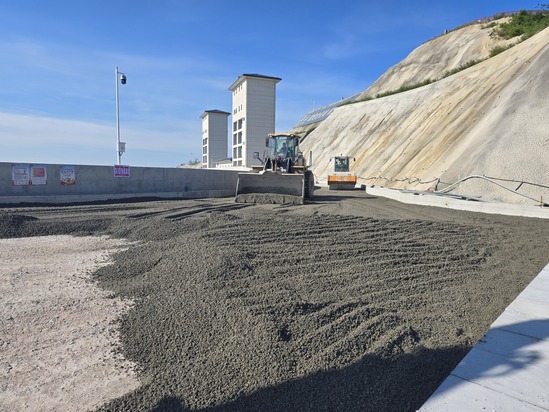

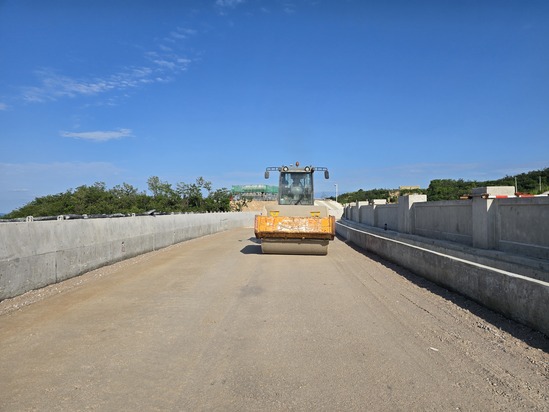

2025年7月15日,隨著最后一車水穩料的來到,河南五岳抽水蓄能上水庫環庫公路水穩攤鋪全部完成,路面混凝土澆筑完成1.80公里,標志著項目全面進入尾工階段。
河南五岳抽水蓄能上水庫環庫公路由三段組成,壩左段882.6米, 壩右段479.6米,庫岸段704.3米,共計全長2.066公里,結構層由級配碎石、水泥穩定粒料、混凝土路面組成,路面幅寬10.0米至5.5米不等。在持續高溫天氣、道路通行等不利因素影響下,項目部統籌規劃,合理安排,精心組織,不斷完善進度計劃,調配施工資源,在確保工程質量、安全的前提下,全力推進工程建設。
五岳抽水蓄能電站裝機容量為1000兆瓦,安裝4臺單機容量為250兆瓦的水泵水輪發電電動機組。電站上水庫正常蓄水位347.50米,相應庫容1132萬立方米;死水位311.50米,相應庫容186萬立方米,調節庫容946萬立方米,工程為二等大(2)型工程。電站建成后將承擔河南電網調峰、填谷、調頻、調相、緊急事故備用等任務,可改善電網電源結構,提高電網供電可靠性;有效緩解電網調峰矛盾,提高風電、光伏發電和區外來電的消納能力。五岳抽水蓄能電站是《水電發展“十三五”規劃》“十三五”期間重點開工項目,也是《大別山革命老區振興發展規劃》重大能源保障工程。
